Arbeitspakete

Arbeitspakete können innerhalb eines Projekts zur Organisation von Aktivitäten verwendet werden. Ein Arbeitspaket kann diverse unterschiedliche Aktivitäten umfassen.

Wenn im Projekt Projektbereiche verwendet werden, kann jedes Arbeitspaket einem Projektbereich zugeordnet werden.

Auf der Ebene der Projektbereiche können unterschiedliche Rollenrechte bestehen (Lesen, Erfassen, Ändern), wodurch die Rechte von Projektbenutzern unterschiedlich sein können.

Diese Rechte betreffen auch alle Arbeitspakte und alle Aktivitäten, die innerhalb eines Projektbereichs erstellt werden.

Für Arbeitspakete können im Ampelstatus die geplanten Aufwände und Ressourcen und die tatsächlich angefallenen Aufwände und Ressourcen abgerufen werden.

In den Projektplänen können Arbeitspakete zur Planung des zeitlichen Projektablaufs verwendet werden.

Für die Personaleinsatzplanung werden Arbeitspakete verwendet, um die hierzu erforderlichen Personaleinsätze zu disponieren.

Die Listenansicht der Arbeitspakete zeigt alle bisher zu dem aktuellen Projekt angelegten Arbeitspakete an. Sie ist im Hauptmenü unter Projektfunktionen/Projektplanung/Arbeitspakete zu erreichen. Dabei können über die Filterleiste Einstellungen ausgewählt werden, um nur bestimmte Arbeitspakete anzuzeigen.

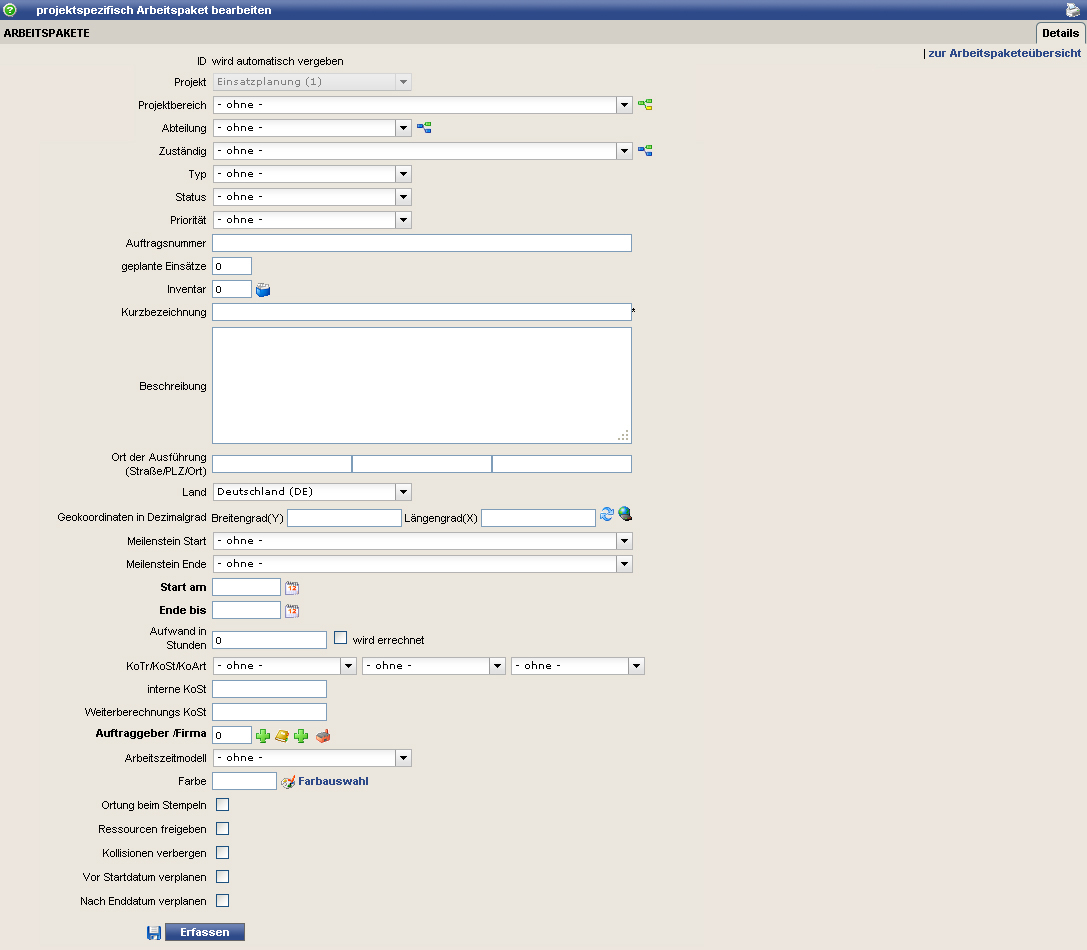

Die Anlage eines neuen Arbeitspaketes erfolgt über oder - neues Arbeitspaket - in der Listenansicht.

FeldBedeutung

IDautomatisch vergebene, eindeutige ID.

ProjektProjekt, für das das Arbeitspaket erstellt wird.

ProjektbereichGliedert die verschiedenen Arbeitspakete inhaltlich. Alle Arbeitspakete innerhalb eines Bereiches können später konsolidiert ausgewertet werden. Außerdem erlaubt das System Arbeitspakete eines bestimmten Projektbereiches einzelnen Benutzern zu verstecken. Über kann man die vorhandene Projektbereichsstruktur auswählen.

AbteilungFestlegung der ausführenden Abteilung. Über kann die Abteilung ausgewählt werden.

ZuständigFestlegung eines verantwortlichen Projektbenutzers. Über kann der Zuständige ausgewählt werden.

TypDie Typen der Arbeitspakete werden in den Standardtypen festgelegt.

StatusStatus des Arbeitspaketes: -ohne- ist vorbelegt

PrioritätPriorität des Arbeitspaketes: -ohne- ist vorbelegt

AuftragsnummerAuftragsnummer des Arbeitspakets

geplante Einsätzegeplante Einsätze der Mitarbeiter für dieses Arbeitspaket

InventarÜber das Symbol kann man entsprechendes Inventar auswählen

KurzbezeichnungName des Arbeitspakets

Beschreibungzusätzliche Informationen, Anmerkungen oder Notizen zu dem Arbeitspaket

Ort der Ausführung (Straße/PLZ/Ort)Adressangabe zum Ort der Ausführung, wenn zutreffend. Wenn die mobile Arbeitszeiterfassung verwendet wird, wird der Ort der Ausführung am Handy in der project2web Handyanwendung angezeigt.

LandLand in dem das Arbeitspaket ausgeführt wird

Geokoordinaten in DezimalgradBreitengrad (X)und Längengrad (Y). Die Geokoordinaten können aus der Adresse errechnet werden . Es kann bis zu 2 Minuten dauern, bis die Anzeige aktualisiert wird. Über das Symbol kann man sich die Koordinaten auf der Karte anzeigen lassen.

Meilenstein StartLegt einen Meilenstein fest, der vor der Durchführung des Arbeitspakets erreicht sein muss. Im Gantt-Diagramm kann das Arbeitspaket zeitlich nur nach diesem Meilenstein disponiert werden.

Meilenstein EndeLegt einen Meilenstein fest, vor dem das Arbeitspaket durchgeführt sein muss. Im Gantt-Diagramm kann das Arbeitspaket zeitlich nur vor diesem Meilenstein disponiert werden.

Start amLegt das Startdatum des Arbeitspaketes fest. Das Datum kann über den Kalender oder über den Link "Start am" ausgewählt werden.

Ende amLegt das Enddatum des Arbeitspaketes fest. Das Datum kann über den Kalender oder über den Link "Ende am" ausgewählt werden.

Aufwand in Stunden/TagenGeplanter Aufwand für das Arbeitspaket. Dieser wird in den Projektplänen ausgewertet. In den Projekteigenschaften kann festgelegt werden, ob der Aufwand in Tagen oder Stunden erfasst werden soll.

wird errechnetWenn diese Checkbox markiert ist, wird der Aufwand für das Arbeitspaket aus den Aufwänden der Aktivitäten zu diesem Arbeitspaket errechnet.

KoTr/KoSt/KoArtEintrag des Kostenträgers, der Kostenstelle und der Kostenart

interne KoStAngabe der internen Kostenstelle

Weiterberechnungs KoStAngabe der weiterberechnende Kostenstelle

Auftraggeber/FirmaHier kann ein Auftraggeber für das Arbeitspaket hinterlegt werden. Über die ersten beiden Symbole kann eine neue Person angelegt bzw. das Adressbuch aufgerufen werden. Mit den nächsten Symbolen kann eine neue Firma angelegt werden oder wird das Adressbuch mit der Voreinstellung nach Firmen zu filtern aufgerufen.

ArbeitszeitmodellLegt zu dem Arbeitspaket ein Arbeitszeitmodell für die mobile Arbeitszeiterfassung fest. Details können dem Abschnitt Arbeitszeitmodelle entnommen werden. Vorbelegung ist das Arbeitszeitmodell "Standart"

FarbeHier kann die Farbe des jeweiligen Arbeitspaketes ausgewählt werden. Über das Symbol bzw. den Link kann man die Farbe direkt auswählen.

Ortung beim StempelnLegt fest, ob bei der mobilen Arbeitszeiterfassung über die project2web Handyanwendung für Zeiterfassungen zu diesem Arbeitspaket eine Ortung durchgeführt werden soll. Sobald die Checkbox markiert ist, wird bei jeder Stempeln für die Zeiterfassung eine Ortung durchgeführt, siehe hierzu auch Stempelkriterien.

Ressourcen freigeben Hier können Mitarbeiter und Inventar in der auftragsbezogenden Einsatzplanung freigegeben werden, so dass andere diese verplanen können.

Kollisionen verbergen Ausschaltung der Anzeige der Kollisionen (Doppelt verplante Mitarbeiter) in der auftragsbezogenden Einsatzplanung

Vor Startdatum verplanen Ist diese Einstellungen aktiviert, werden in der auftragsbezogenen Einsatzplanung auch Arbeitspakete angezeigt, die in der Vergangenheit liegen. Auf diese Arbeitspakete kann auch außerhalb des Startdatums verplant werden.

Nach Enddatum verplanen Ist diese Einstellungen aktiviert, werden in der auftragsbezogenen Einsatzplanung auch Arbeitspakete angezeigt, die in der Zukunft liegen. Auf diese Arbeitspakete kann auch außerhalb des Enddatums verplant werden.

Bei Datumsänderungen alle anhängenden Aktivitäten verschiebenWird das Datum des Arbeitspaketes geändert, so wird das Datum auch bei aallen angehängten Aktivitäten dementsprechend geändert.

Aktivitäten löschenWird das Arbeitspaket gelöscht, so werden auch alle angehängten Aktivitäten automatisch entfernt.


Der Reiter Stunden in den Arbeitspaketen

Es ist möglich sich bei den Arbeitspaketen, über den Reiter Stunden, anzeigen zu lassen wie viele Stunden schon auf dem Arbeitspaket und von wem gebucht worden sind.

Diesen Reiter erhält man, wenn in den Projekteigenschaften Aufwände in Stunden/Tagen auswählt wurde. Anschließend muss in der Rolle die bei Sichtbarkeit der Eigenschaften Aufwände ausgewählt werden.
